 LA CONTRUCTION D'UN LAC ARTIFICIEL
ET
SES CANONS A NEIGE

C'est à 2000 d'altitude sur le plateau du Vercors que la station de ski de Villard de Lans va creuser son second lac artificiel. Celui-ci permettra d'alimenter tout d'abord une première tranche de 65 canons qui enneigeront 4,2 kms de pistes supplémentaires.

En effet la station n'en est pas à sa première réalisation puisqu'en 1982 elle était la seconde station de ski à installer des canons à neige (après Auron) :   72 canons répartis sur 5 kms de pistes assurant ainsi le retour aux pieds de la station située à 1150 m d'altitude.
En 1992, une première extension de 27 canons à neige est effectuée. Afin de les alimenter, un booster (module équipé de pompes) permet de remonter l'eau du bas de la station sur les 2 kms de pistes.
Avec deux nouvelles extensions en 1996 et 1999, c'est aujourd'hui 147 canons à neige qui sont repartis sur x kms de pistes entre 1150m et 1900 m d'altitude.

De nouveaux travaux vont débuter au mois de Juin 2003 avec la création d'un second lac. Étendu sur 1,5 hectares, et d'une profondeur de 12 mètres, x m3 seront extraits. Le remplissage des 120 000 m3 d'eau devrait s'effectuer par une pompe haute pression via le premier lac, le tout transporté par le réseau souterrain d'enneigement. Un mois sera nécessaire pour remplir le premier lac et un mois et demi pour le second. Les tranchées, la pose des canons à neige ainsi que la construction de l'usine à neige enterrée en contre-bas du lac seront effectuées par les employés de la station.

Je vous invite à suivre tous ces travaux jusqu'au mois de décembre date prévue de mise en service de cette nouvelle installation.

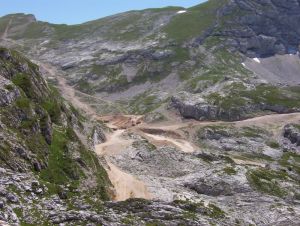

vue du site en hiver




accés au lac

mi-juin       20 juin       fin juin

   juillet     mi- juillet      20 juillet

30 juillet       5 aout       20 aout

 5 septembre   19 setembre 10 octobre

16 octobre   9 novembre  15novembre

accés chantier canon

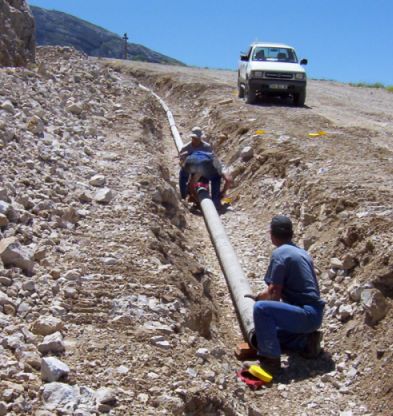

    20 juin           fin juin      juillet

mi-juillet       30 juillet     18 aout

5 septembre    13 septembre  26 septembre

1 octobre         16 octobre     23 octobre

11 novembre    22 novembre

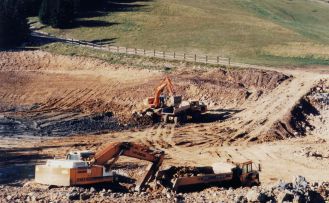

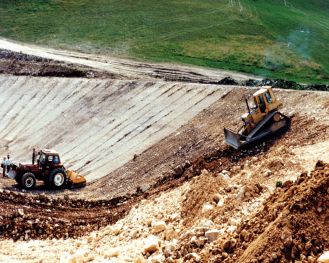

 Le chantier a commencé début juin par une tranché menant du sommet duTSD des crêtes à la piste du Canyon via le sommet des Jaux. 1,5kms a été creusé et piqueté  par quatre pelle mecaniques en 3 semaines. Une seconde tranché a egalement été faite partant du sommet du TSD et empreintant la piste de la Perdrix. Pour ce qui est du lac une dizaine d'engins de terrassement et autres sont mobilisés pour extraire le remblai.

1998  fût l'année de construction du premier lac artificiel d'une profondeur de 10 mètres, étendu sur 1 hectare (soit une capacité de 80 000 m3), permettant l'alimentation de la nouvelle usine relai qui devait remplacer le booster situé à 1500 m. (voir photos)
